Genomförandefrågor

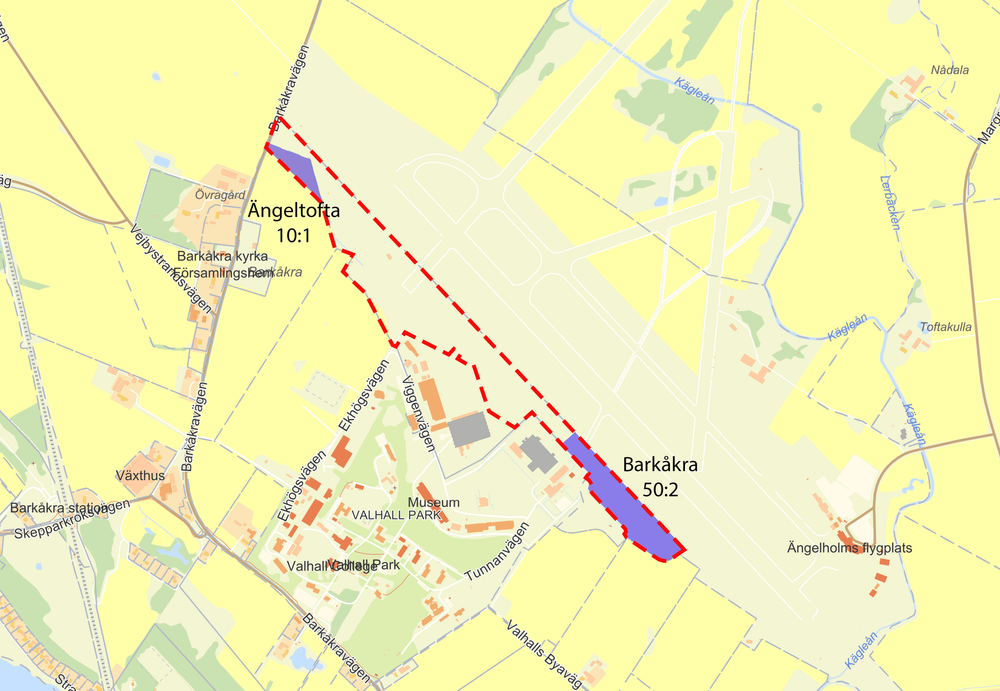

Kartan visar planområdet i rött, Ängeltofta 10:1 i norr markerat i lila och Barkåkra 50:2 i söder markerat i lila. Kartan visar planområdet i rött, Ängeltofta 10:1 i norr markerat i lila och Barkåkra 50:2 i söder markerat i lila.

Fastighetsrättsliga frågor

För att detaljplanen ska kunna genomföras krävs vissa fastighetsrättsliga åtgärder.

Huvuddelen av planområdet är belägen inom fastigheten Barkåkra 50:6. I planområdets nordvästra del omfattas även en mindre del av fastigheten Ängeltofta 10:1. Denna del planläggs för att möjliggöra testbanans säkerhetszon och behöver, för att detaljplanen ska kunna genomföras i enlighet med dess syfte, överföras till Barkåkra 50:6 genom fastighetsreglering.

I planområdets sydöstra del omfattas även en mindre del av fastigheten Barkåkra 50:2, vilken planläggs för startdelen av testbanan. Även denna del behöver regleras så att marken överförs till Barkåkra 50:6.

Genomförandet förutsätter således att marköverföringar genomförs genom fastighetsreglering. Initiativ till och bekostande av erforderliga lantmäteriförrättningar regleras genom avtal mellan berörda fastighetsägare.

Tekniska frågor

Planens genomförande omfattar anläggande av testbana med tillhörande tekniska anläggningar såsom bullervallar och dagvattenanläggningar. Samtliga åtgärder utförs inom kvartersmark och utanför kommunens verksamhetsområde för vatten och avlopp.

Tekniska åtgärder

För att säkerställa markens lämplighet och uppfylla planens syfte ska bullervallar uppföras i enlighet med detaljplanens bestämmelser. Vid anläggandet av testbanan ska schaktmassorna placeras i bullervallarna för att minska riskerna för spridning av föroreningar. Bullervallarna ska vara färdigställda innan testverksamhet tas i bruk.

Dagvattenhantering ska anläggas i enlighet med planens bestämmelser och tillhörande utredningar. Dagvattenanläggningarna ska utformas som torra fördröjningsytor (torrdammar) och inte som permanenta vattenytor. Syftet är att säkerställa fördröjning och rening samt att undvika att anläggningarna utformas på ett sätt som kan innebära säkerhetsrisker eller påverka omgivande verksamheter.

Utbyggnad av allmän plats

Detaljplanen omfattar ingen allmän plats. Någon kommunal utbyggnad av gator, parker eller annan allmän infrastruktur är därför inte aktuellt.

Ekonomiska frågor

Planavgift

Framtagandet av detaljplanen bekostas av beställaren vilket regleras i ett planavtal. Planavgift kommer därför inte att tas ut i bygglovsskedet.

Organisatoriska frågor

Tidplan

Detaljplanen förväntas kunna antas av Kommunstyrelsen kvartal 1 år 2027.

Genomförandetid

Genomförandetiden är 5 år från den dag planen vinner laga kraft. Innan genomförandetiden har gått ut får planen inte ändras, ersättas eller upphävas mot berörda fastighetsägares vilja.
